Dự án Cota Vera tại thành phố Chula Vista, California tiếp tục ghi nhận nhiều bước tiến quan trọng trong quá trình xây dựng, khẳng định cam kết triển khai đúng tiến độ của chủ đầu tư. Trong báo cáo cập nhật tháng 8/2026, cả 3 dự án Cota Vera 1, 2 và 3 đều đồng loạt triển khai nhiều hạng mục, từng bước hoàn thiện diện mạo của một khu đô thị hiện đại tại khu vực Otay Ranch.
Đây sẽ là những thông tin hữu ích giúp nhà đầu tư và khách hàng theo dõi quá trình phát triển của dự án cũng như đánh giá tiềm năng gia tăng giá trị của Cota Vera trong tương lai.

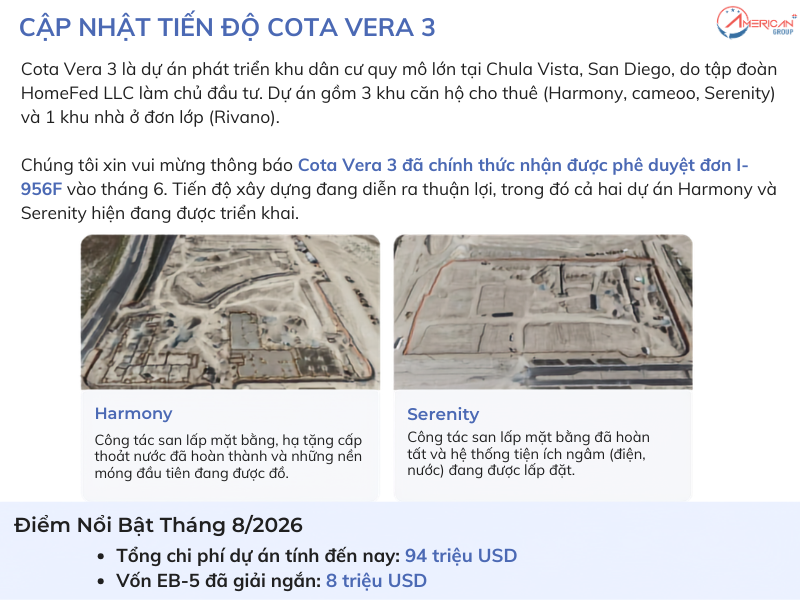

Cập nhật tiến độ dự án Cota Vera 3 tháng 8/2026

Cota Vera 3 được triển khai theo đúng kế hoạch, với trọng tâm là hai phân khu Harmony và Serenity.
- Tiến độ phân khu Harmony: Công tác san lấp mặt bằng và hạ tầng cơ bản đã hoàn thành.
- Tiến độ phân khu Serenity: Công tác san mặt bằng đã hoàn tất và hệ thống tiện ích ngầm (điện, nước) cũng đang được lắp đặt.
Điểm nổi bật trong tháng 8/2026: Tổng chi phí dự án tính đến thời điểm hiện tại đạt 94 triệu USD và vốn EB-5 đã được giải ngân 8 triệu USD. Các số liệu này cho thấy dự án đang được triển khai theo đúng kế hoạch về cả xây dựng và nguồn vốn, tạo nền tảng cho các giai đoạn phát triển tiếp theo.

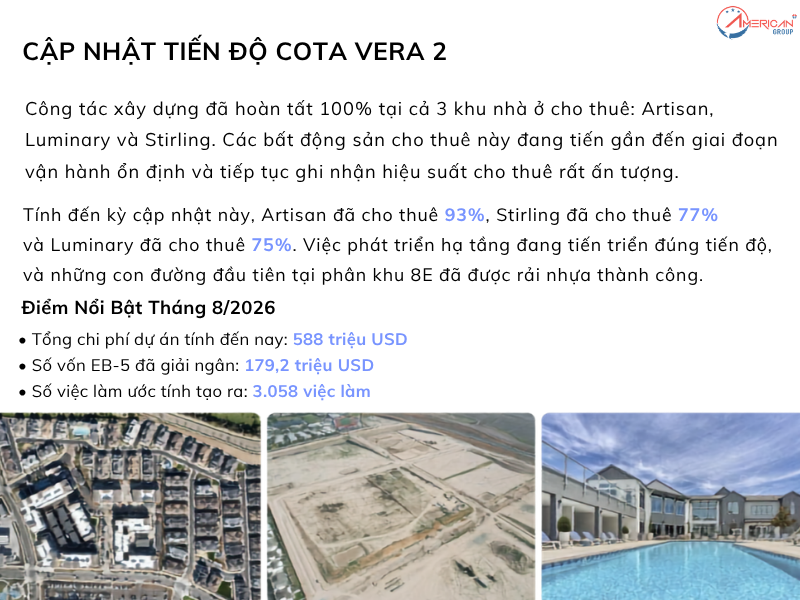

Cập nhật tiến độ dự án Cota Vera 2 tháng 8/2026

Cota Vera 2 ghi nhận những kết quả tích cực ở cả hai mảng xây dựng và vận hành các khu nhà ở cho thuê. Công tác xây dựng đã hoàn thành 100% tại ba khu nhà ở cho thuê gồm Artisan, Luminary và Stirling. Sau khi hoàn tất xây dựng, các bất động sản cho thuê này đang bước vào giai đoạn vận hành ổn định và tiếp tục ghi nhận kết quả cho thuê tích cực. Tính đến thời điểm cập nhật:
- Artisan đã đạt 93% tỷ lệ lấp đầy.
- Stirling đạt 77% tỷ lệ lấp đầy.
- Luminary đạt 75% tỷ lệ lấp đầy.
Song song với hoạt động cho thuê, công tác phát triển hạ tầng vẫn được triển khai đúng tiến độ. Các tuyến đường đầu tiên tại phân khu 8E đã hoàn thành việc trải nhựa, đánh dấu một cột mốc quan trọng trong quá trình hoàn thiện hạ tầng của dự án.
Điểm nổi bật tháng 8/2026: Theo báo cáo, tổng chi phí dự án đến nay đạt 588 triệu USD, trong đó 179,2 triệu USD vốn EB-5 đã được giải ngân. Dự án cũng ước tính đã tạo ra 3.058 việc làm, tiếp tục đáp ứng mục tiêu phát triển và tạo việc làm theo kế hoạch.

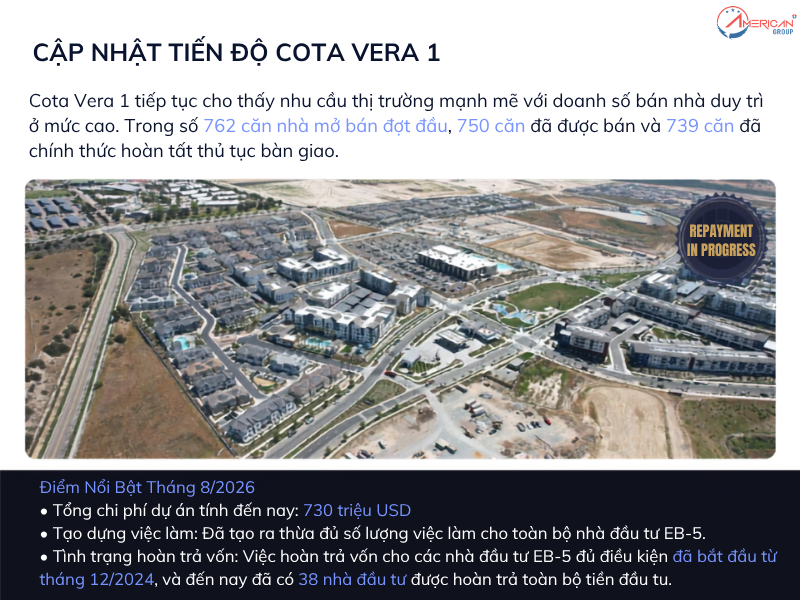

Cập nhật tiến độ dự án Cota Vera 1 tháng 8/2026

Cota Vera 1 tiếp tục cho thấy nhu cầu thị trường mạnh mẽ với doanh số bán nhà duy trì ở mức cao. Trong 762 căn nhà mở bán đợt đầu, đã có 750 căn được bán và 739 căn hoàn tất thủ tục bàn giao cho khách hàng.
Điểm nổi bật tháng 8/2026: Tổng chi phí dự án tính đến nay đạt 730 triệu USD. Dự án cũng đã tạo ra đủ số lượng việc làm cho toàn bộ nhà đầu tư EB-5. Đáng chú ý, quá trình hoàn trả vốn cho các nhà đầu tư EB-5 đủ điều kiện đã bắt đầu từ tháng 12/2024 và đến nay đã có 38 nhà đầu tư được hoàn trả toàn bộ số vốn đầu tư.
Báo cáo cập nhật tháng 8/2026 cho thấy cả 3 dự án Cota Vera 1, 2 và 3 đều đang được triển khai theo đúng kế hoạch, từ hoạt động bán hàng, bàn giao nhà đến phát triển hạ tầng và xây dựng các hạng mục mới. Quý nhà đầu tư và khách hàng có thể theo dõi các bài viết cập nhật tiến độ dự án được APG đăng tải định kỳ trên website để nắm bắt những thông tin mới nhất.
Đồng hành cùng American Plus Group – Định cư Mỹ thông qua Visa EB-5

American Plus Group hiện đang là đối tác chính của các Trung tâm vùng hàng đầu tại Mỹ như: CMB, Civitas, Arcfe, EB5United… Chúng tôi luôn sẵn sàng đưa ra các thông tin tư vấn chính xác, kịp thời với toàn bộ các khách hàng khi sử dụng dịch vụ tư vấn của chúng tôi.
American Plus Group – với hơn 10 năm kinh nghiệm trên thị trường di trú tại Việt Nam, chúng tôi cùng đội ngũ Luật sư dày dạn kinh nghiệm trong việc thực hiện, xử lý hồ sơ Visa EB-5 như Foster Global, Fragomen, Greenberg & Traurig… Không chỉ tham gia tư vấn, thực hiện hồ sơ ban đầu, chúng tôi cam kết sẽ đồng hành cùng các nhà đầu tư đến giai đoạn cuối cùng của thẻ xanh 10 năm tại Mỹ.
Các nhà đầu tư Việt Nam đang có nhiều ưu tiên về thời gian thụ lý khi chọn lựa các dự án thuộc khu vực nông thôn, thất nghiệp cao và xây dựng cơ sở hạ tầng. Quý nhà đầu tư muốn biết thêm thông tin chi tiết về dự án EB-5 và mong muốn tìm hiểu cơ hội làm việc và định cư Mỹ, vui lòng liên hệ đội ngũ APG theo hotline 094 806 4444 để được chuyên gia di trú và luật sư quốc tế hàng đầu tư vấn tham gia chương trình EB-5.
